من الدفعة التجريبية إلى الإطلاق الكامل: جدول زمني فعّال لتخمير البيرة التعاقدي بنظام OEM
الوقت : 04-05-2026
من الدفعة التجريبية إلى الإطلاق الكامل: جدول زمني فعّال لتخمير البيرة التعاقدي بنظام OEM

لماذا تهم دقة الجدول الزمني في التخمير التعاقدي للبيرة بنظام OEM

بالنسبة لمديري المشاريع وقادة الهندسة الذين يشرفون على إطلاق منتجات مشروبات جديدة, فإن إمكانية التنبؤ بالجدول الزمني ليست خيارًا—بل هي مهمة حرجة. يمكن أن يتسبب تأخير واحد في اعتماد الدفعة التجريبية في سلسلة من النتائج مثل تفويت نوافذ الرفوف في متاجر التجزئة, أو مواعيد تقديم الملفات التنظيمية, أو مواءمة الحملات الموسمية. في Jinpai Beer, نتعامل مع كل مشروع تخمير تعاقدي للبيرة بنظام OEM باعتباره مشروعًا هندسيًا محددًا زمنيًا—وليس مجرد طلب إنتاج. يبلغ متوسط جدولنا الزمني الشامل من موجز الصياغة الأولي إلى أول شحنة تجارية 12–16 أسبوعًا, مع تسليم 92% من المشاريع ضمن ±3 أيام عمل من تاريخ الإطلاق المتفق عليه.

تنبع هذه الموثوقية من ثلاث ضمانات مدمجة: (1) تصميم سير عمل بمسارات متوازية—حيث تعمل وثائق الامتثال, والتحقق الحسي, وتجارب خطوط التعبئة بالتزامن; (2) قوالب صياغة موحدة للفئات الأساسية (مثل قاعدة لاجر خالية من السكر عند 3.8–4.2% ABV, <5g carbs/L); و(3) شركاء لوجستيات عالميون مؤهلون مسبقًا مع تتبع لسلسلة التبريد في الوقت الفعلي عبر 32 سوق تصدير. على عكس مزودي التعبئة المشتركة العامين, يضم فريق OEM المخصص لدى Jinpai خبراء تخمير معتمدين, ومدققي سلامة أغذية (منشأة معتمدة من BRCGS), ومهندسي تعبئة—وجميعهم مدمجون في مشروعك من اليوم 1.

From Pilot Batch to Full Launch: A Beer OEM Contract Brewing Timeline That Works

سير عمل التخمير التعاقدي للبيرة بنظام OEM من 5 مراحل

نقسم التخمير التعاقدي للبيرة بنظام OEM إلى خمس مراحل غير خطية ومترابطة—لكل منها مدخلات, ومخرجات, وملكية, ومواعيد نهائية صارمة محددة. يمكّن هذا الهيكل من تحقيق المواءمة متعددة الوظائف بين فرق البحث والتطوير R&D, والمشتريات, والتسويق, وسلسلة التوريد لديك.

المرحلة 1: الدفعة التجريبية & التثبيت الحسي (الأيام 1–14)

يتم تخمير دفعة تجريبية بحجم 20L باستخدام ملف المياه الدقيق لديك, وسلالة الخميرة, وجدول إضافة القفزات. يجري فريق مراقبة الجودة لدينا والمتذوقون الذين تحددهم ثلاث جولات من التقييم الحسي الأعمى. يتطلب الاعتماد النهائي توافقًا بنسبة ≥90% على الرائحة, والإحساس في الفم, والنهاية. متوسط مدة الإنجاز: 11.3 يومًا. إذا كانت إعادة الصياغة مطلوبة, فإننا نقدم ما يصل إلى دورتين من المراجعة دون تكلفة—بشرط أن تقع التغييرات ضمن نطاق تحمل ±0.3° Plato و±0.2% ABV.

المرحلة 2: استكمال المتطلبات التنظيمية & الامتثال (الأيام 5–28)

في الوقت نفسه, يبدأ فريقنا التنظيمي مراجعة الملصقات, ورسم خريطة إقرارات مسببات الحساسية, والمتطلبات الخاصة بكل بلد (مثل حقائق التغذية في الاتحاد الأوروبي, وموافقة صيغة TTB في الولايات المتحدة, والتحقق من ادعاءات FOSHU في اليابان للبيرة الوظيفية). بالنسبة للأنواع الخالية من السكر أو منخفضة السعرات الحرارية, نتحقق من الاختبارات الغذائية عبر مختبرات معتمدة وفق ISO/IEC 17025—وتُسلّم النتائج خلال ≤10 أيام عمل.

مرحلة رئيسيةالجدول الزمني القياسيالخيار المعجّل
تخمير الدفعة التجريبية & التحليل المختبري7–10 أيام5 أيام (جدولة ذات أولوية)
اعتماد صيغة TTB (الولايات المتحدة)21–28 يومًا14 يوماً (يشمل تدقيقاً قبل التقديم)
الامتثال لوسم القيم الغذائية في الاتحاد الأوروبي12–16 يوماً8 أيام (إعادة استخدام قالب موثّق)

يعكس هذا الجدول بيانات أداء فعلية من 47 مشروع تخمير تعاقدي للبيرة بنظام OEM تم إكمالها في 2023–2024. تتطلب الجداول الزمنية المعجلة تأكيد MOQ ≥10,000 وحدة وتقديم الوثائق الفنية الكاملة عند انطلاق المرحلة 1.

المرحلة 3: التحقق من العبوات & دمج الخط (الأيام 15–35)

نختبر شكل الزجاجة/العلبة الذي اخترته, ونوع الإغلاق, ومادة الملصق, والتصاق الغلاف الانكماشي في ظروف إنتاج حقيقية—بما في ذلك دورة رطوبة/حرارة لمدة 72 ساعة (25°C/65% RH) ومحاكاة اختبار السقوط (ارتفاع 1.2m على الخرسانة). بالنسبة للبيرة المنكهة بالفواكه أو IPA العكرة, نتحقق من ثبات الضوء باستخدام زجاج مرشح للأشعة فوق البنفسجية وتعتيق متسارع (30 يومًا عند 35°C = 6 أشهر في الظروف المحيطة).

المرحلة 4: التشغيل التجريبي & مراجعة بوابة الجودة (الأيام 30–45)

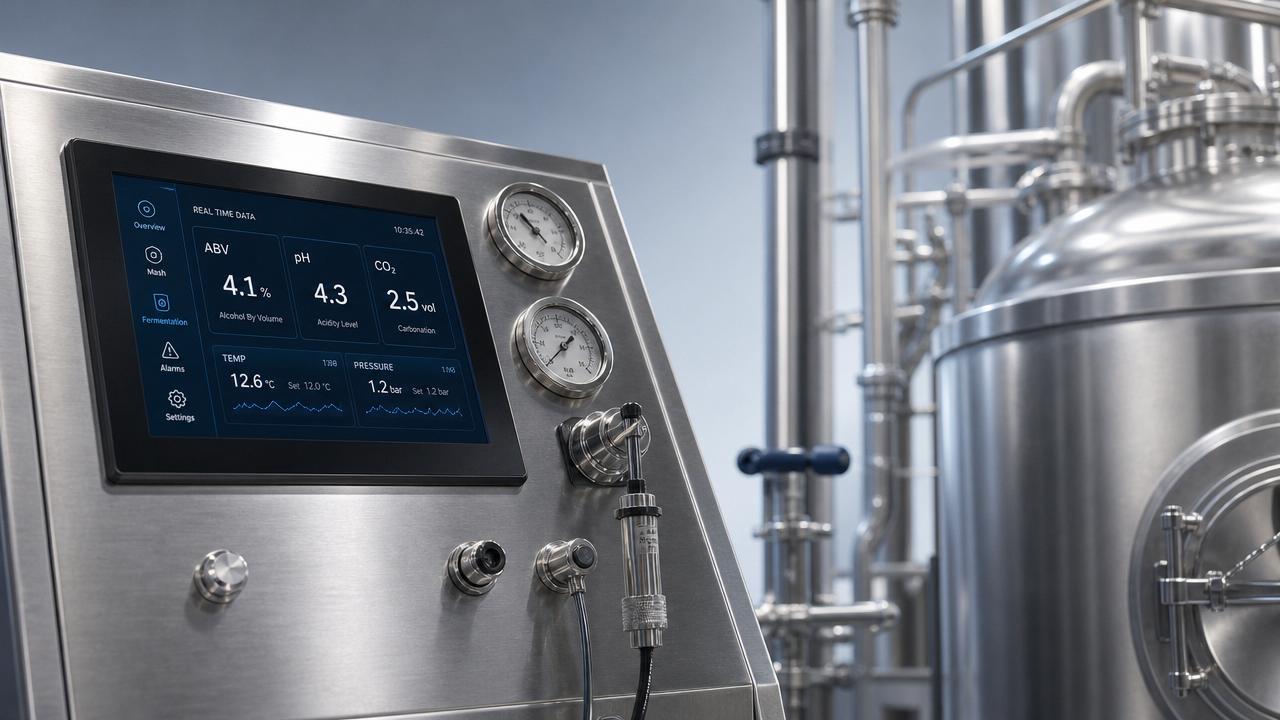

يتحقق تشغيل تجريبي من 500 وحدة من ضبط العملية على نطاق كامل. نقيس 12 معامل جودة حرجًا لكل دفعة: الأكسجين المذاب (<50 ppb), حجم CO₂ (2.4–2.6 vol), العكارة (<0.5 EBC), والنقاء الميكروبيولوجي (صفر بكتيريا قولونية في 100mL). تتم مشاركة جميع النتائج عبر بوابة آمنة مع توقيعات رقمية مختومة زمنيًا.

المرحلة 5: الإطلاق التجاري & نشر القنوات (اليوم 45+)

تتضمن الشحنة النهائية تقارير مراقبة جودة خاصة بالدفعة, وشهادات TTB/EU, ومواد POS جاهزة للبيع بالتجزئة. بالنسبة لعمليات الطرح في السوبرماركت, ننسق تكوين المنصات (بحد أقصى 12 صندوقًا/منصة, معيار 24x33x38cm), بينما تُشحن طلبات قنوات الحانات مع أطقم توافق أنظمة السحب (بما في ذلك مواصفات خليط الغاز وأنواع الوصلات).

تخفيف المخاطر: ما يجب على مديري المشاريع التحقق منه مسبقًا

ثلاثة متغيرات عالية التأثير تمثل 78% من انزلاقات الجدول الزمني في التخمير التعاقدي للبيرة بنظام OEM: (1) أوراق مواصفات غير مكتملة (مثل غياب نطاق تحمل هدف IBU أو طريقة إكثار الخميرة), (2) تراخيص استيراد غير مؤكدة في أسواق الوجهة (خصوصًا للمكونات الوظيفية مثل L-theanine أو GABA), و(3) تعديلات متأخرة على أعمال تصميم العبوة بعد اعتماد ألواح الطباعة.

لتقليل مخاطر إطلاقك, توفر Jinpai قائمة تحقق إلزامية قبل بدء التعاون تغطي 19 نقطة تحقق فنية, وتنظيمية, ولوجستية. يقلل إكمالها متوسط تباين الجدول الزمني بنسبة 41%. تشمل العناصر الرئيسية: تقرير كيمياء المياه (مطلوب لأنماط القمح الألماني أو الأنماط المحمضة في الغلاية), وبروتوكول اختبار مسببات الحساسية من طرف ثالث, وقائمة أولية بوكلاء الشحن المعتمدين الحاصلين على شهادات التعامل مع البيرة.

عامل الخطرتأثير التأخير المعتادبروتوكول جينباي للتخفيف
حيوية سلالة خميرة غير متحقق منها+10–14 أياماختبار مجاني لصحة الخميرة + توفير سلالة احتياطية (72h SLA)
رفض تصميم الملصق (الاتحاد الأوروبي/المملكة المتحدة)+7–12 أيامتدقيق الملصق قبل التقديم + 2 جولتي مراجعة مجانيتين
ملف مكوّن وظيفي مفقود (مثلاً, مواد التكيّف)+15–22 أيامدعم تنظيمي داخلي + شبكة مورّدين معتمدة مسبقاً

تُدمج بروتوكولات تخفيف المخاطر لدينا في كل اتفاقية تخمير تعاقدي للبيرة بنظام OEM—ولا تُقدم كإضافات. يضمن ذلك المساءلة, والشفافية, وعدم وجود رسوم مفاجئة عند التوسع من التجربة إلى الإطلاق الكامل.

الخطوات التالية لمشروعك

سواء كنت تطور لاجر منخفض السعرات الحرارية لسلاسل الصالات الرياضية, أو بيرة قمح معززة بالبروبيوتيك للحانات المهتمة بالصحة, أو بيرة فواكه حامضة بإصدار محدود للتوزيع في المهرجانات—تقدم Jinpai Beer تخميرًا تعاقديًا للبيرة بنظام OEM مصممًا بدقة مع قابلية تتبع بمستوى هندسي, ويقين امتثال, وقابلية توسع تجارية.

يعمل فريق OEM لدينا حصريًا مع مديري المشاريع, وقادة الهندسة, ومديري تطوير العلامات التجارية—وليس مندوبي المبيعات. ستحصل على لوحة تحكم مخصصة للمشروع مع تتبع للمراحل في الوقت الفعلي, وإمكانية الوصول إلى بيانات مراقبة الجودة, واستشارة مباشرة مع خبير التخمير.

هل أنت مستعد لمواءمة جدول إطلاقك مع الواقع التشغيلي؟ اطلب خارطة طريق مخصصة للتخمير التعاقدي للبيرة بنظام OEM وتوقعًا للجدول الزمني—بما في ذلك إرشادات MOQ, وخيارات تعبئة خاصة بالقنوات, ورسم خريطة لمسار الامتثال التنظيمي لأسواقك المستهدفة.
